上周陪业主去中期款结账,翻施工队递过来的结算单,忽然看见一行加粗的小字——”墙面找补费2700元”。业主愣了两秒,转头问我:”当初签合同不是说墙面处理全包含吗?”
我拿过合同翻了三页,果然在不起眼的角落写了一句:”墙面找补超出常规范围另行计费”。
常规范围是啥?
没写。
先把报价单里的”模糊地带”全抠出来
很多人对增项的认知,还停留在”施工到一半工人过来找你加钱”,但实际上绝大多数恶意增项,从你签完报价单的那一刻就已经埋下了。
我刚入行那年跟着师傅做工地,碰到过一个最离谱的报价单——水电改造那栏,只写了”按实结算”四个字,既没说按点位算还是按延米算,也没说开槽、补槽、穿线的钱是不是包含在内。
最后施工队给的结算单,水电改造报了12000,比当初的预估多了整整一倍。

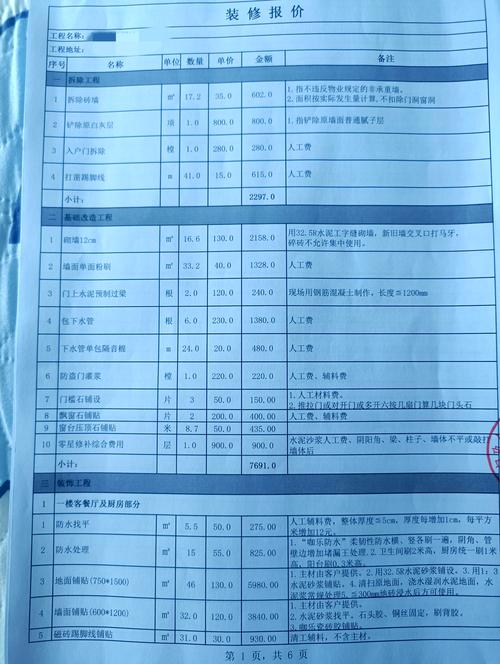

所有标注”按实结算”的项目,必须在报价单的附页写死三个东西:具体的测量标准、包含的工序范围、超出部分的单价。
比如水电改造,你要跟施工队说好:是按实际布管的延米算,还是按每个出水点位算?墙面开槽之后的水泥砂浆补槽,是不是包含在布管的费用里?横平竖直绕出来的无效管线,算不算在结算里?
别嫌麻烦。
你现在多抠一行字,后期就少扯一次皮。

交底那天多站半小时,能省后期好几千的扯皮
我见过太多业主,交底当天带着设计师、施工队的人在房子里转一圈,指着电视墙说”就按效果图做”,转头就去逛建材市场了。
剩下的全是工人和工长说了算。
上次陪业主去交底,瓦工刚敲了两下客厅的墙面,就转头跟业主说:”这面墙空鼓太多,要铲到红砖重新抹灰,得加2200。”
业主刚要掏手机转账,我拉着他蹲下来,掏出之前验房时拍的空鼓记录——整面墙的空鼓点只有3处,加起来不到半平米,完全符合装修施工的标准,根本不需要铲到红砖。
说白了,就是瓦工想多赚点找补的钱。

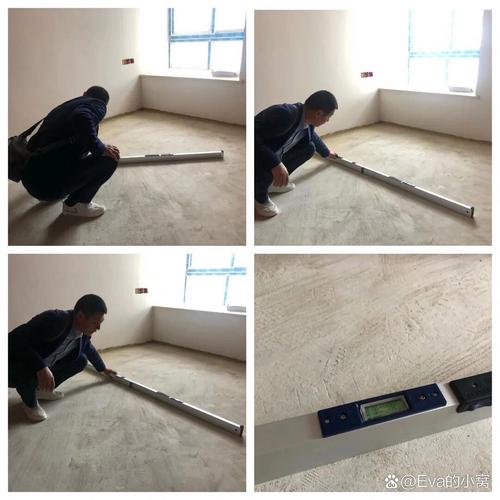

交底时所有需要额外加钱的施工内容,必须当场拿出两类凭证:原始房屋的验收记录、现场可量化的测量数据。
比如油工说墙面太潮要加刷界面剂,你就拿个湿度计当场测——正规装修施工标准里,含水率低于10%的墙面,根本不需要额外做防潮处理。
比如工长说地面要额外找平,你就拿靠尺当场量——误差在5mm以内的地面,铺砖时用水泥砂浆就能找补,不需要单独收找平费。
你说你站在那多测两分钟,能省多少钱?

别等结完尾款,才想起核对增项的合理性

很多业主的习惯是,施工队说加多少钱就给多少,等全部装修完结完尾款,才翻出来账单想算一算——这时候人家早就把工地撤了,你再找过去,人家根本不会理你。
我自己做工地时,要求所有业主的增项,得卡三个关:
要么是业主自己主动提的需求变更——比如本来要刷白色漆,后来改成刷灰色漆,加钱是应该的;
必须有业主当场签字的变更单,不能只靠微信里一句”行”就算数;
增项的单价,得和原报价单里的单价一致,不能临时坐地起价。
你自己主动要改的东西,加钱天经地义;但如果是施工队为了偷工减料、或者故意多算工序产生的费用,一分钱都别多给。
举个最常见的例子:施工队说”你家贴瓷砖要加钱,因为瓷砖是大尺寸的”——但你当初买瓷砖的时候,就已经把瓷砖的尺寸告诉过设计师和工长了,报价单里的铺砖费,本来就应该包含对应尺寸的施工成本,这部分的增项就是不合理的。
不过话说回来,我也见过最”狠”的业主,每一笔增项都拍了现场视频,存了和工长的所有聊天记录,最后施工队想多要1800的”材料搬运费”,他直接掏出合同——合同里写了材料搬运费包含从楼下到入户门的所有费用,结果施工队只把水泥沙子搬到了单元门,最后不仅没要到钱,还倒贴了业主200块的搬运费。
别信”装修哪有不增项的”这种鬼话。
我见过最省心的业主,从签合同到搬家,只增了1100块——就是他自己临时把厨房的单槽换成了双槽,连工长都不好意思多收钱。
你多花10分钟抠报价。
多站半小时交底。
多核对每一笔增项的凭证。
真的能省出一个不错的智能马桶钱。
对吧?
